平成11年1月21日
 |

造成工事着手前、敷地には埋蔵文化財調査により掘られた無数の穴が見えます。 |

平成11年3月44日
 |
造成工事初期、樹木の移設が行われています。 |

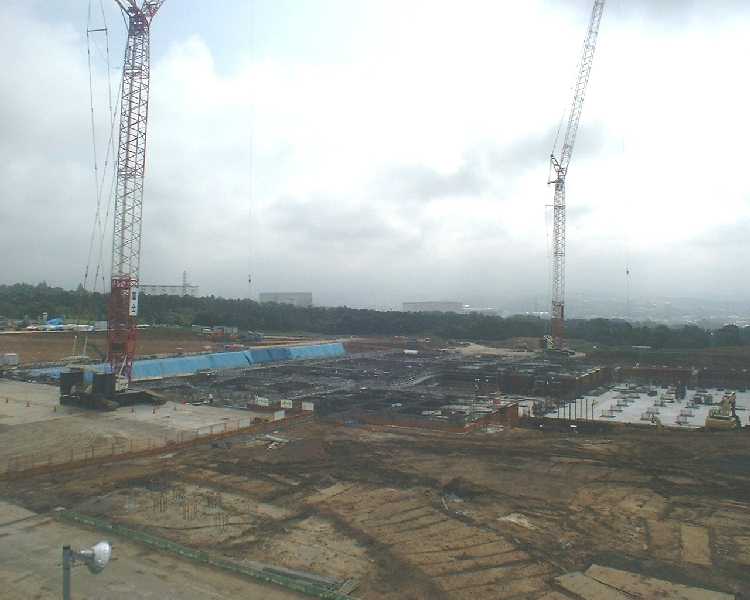

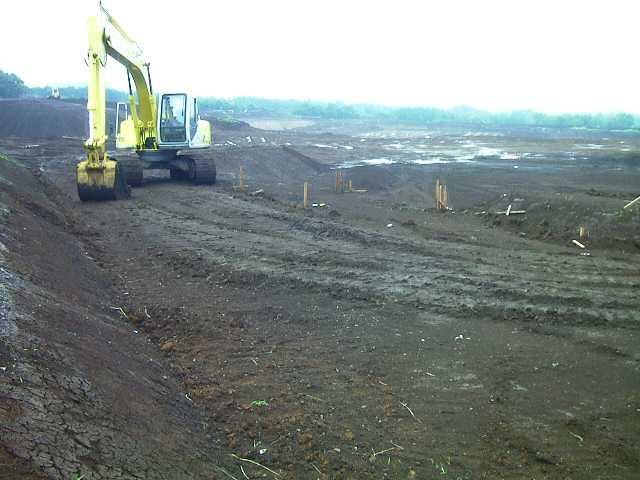

平成11年6月24日
 |
造成工事中です |

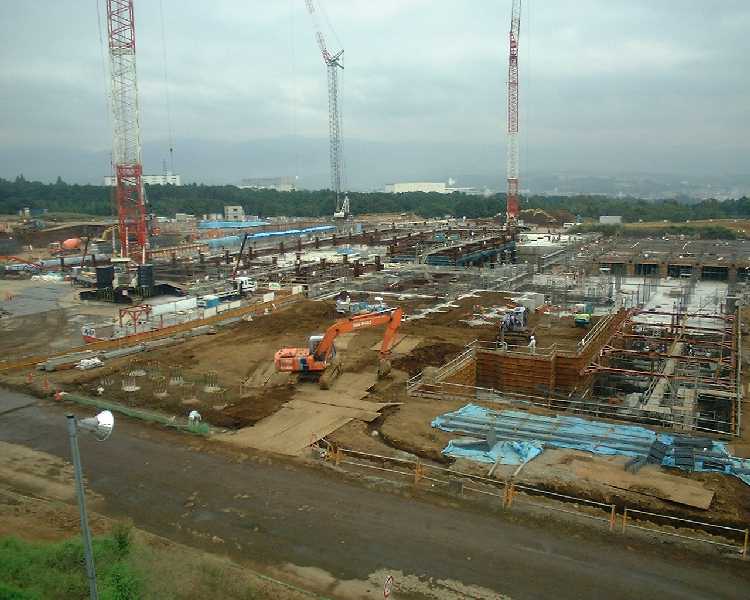

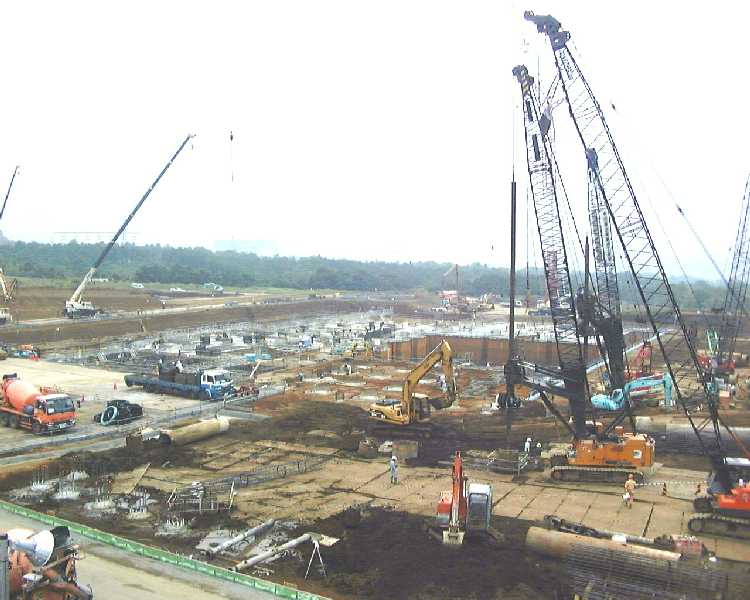

平成12年4月24日
 |
杭工事、根切り工事施工中です。 |

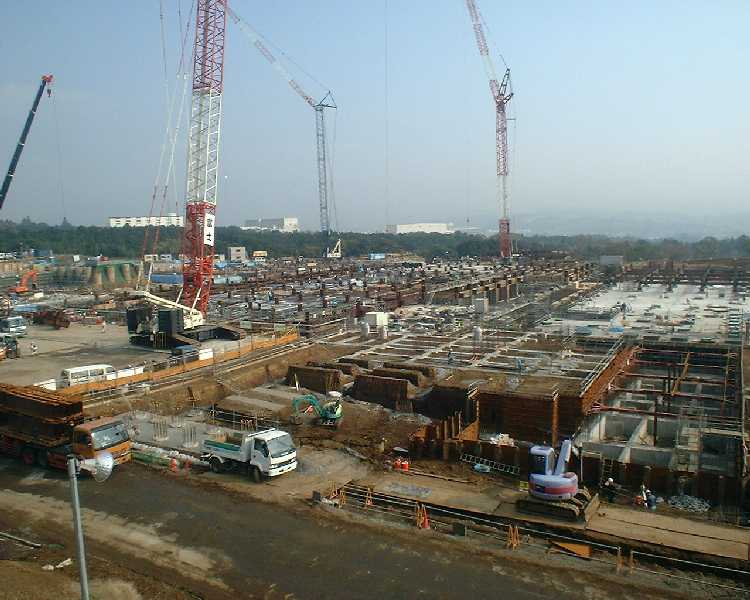

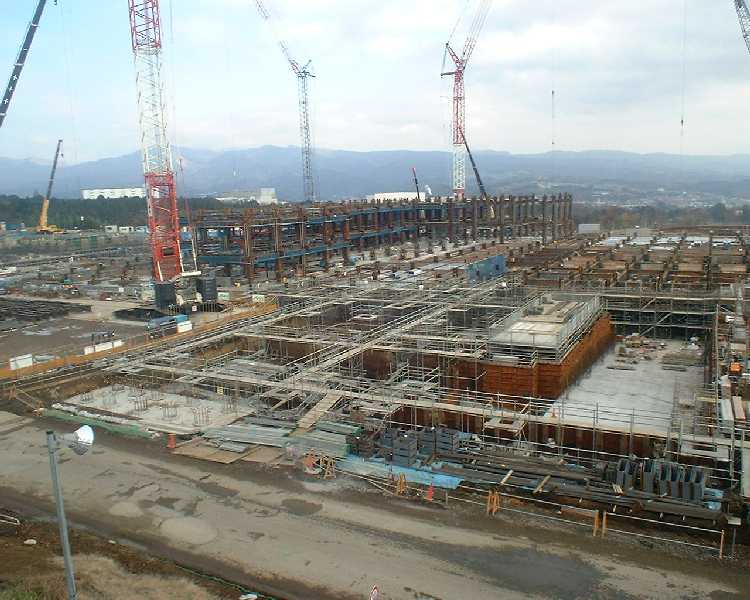

平成12年5月22日 |
土工事、地下躯体工事施工中です。工事用の400tクレーンが2基設置されています。クレーンの先端の高さは70~80mにもなります |
平成12年6月22日 |
手前は杭工事施工中です。奥は地下躯体工事施工中です |

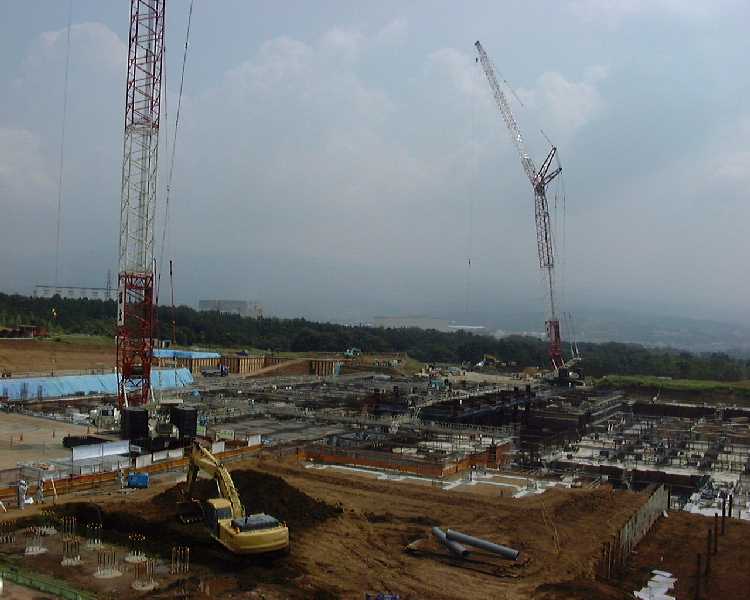

平成12年7月27日 |
地下躯体工事施工中です。免震装置の据付工事も始まっています。 |
平成12年8月25日 |
地下躯体工事施工中です。免震装置の据付工事、鉄骨建方工事も行なわれています |

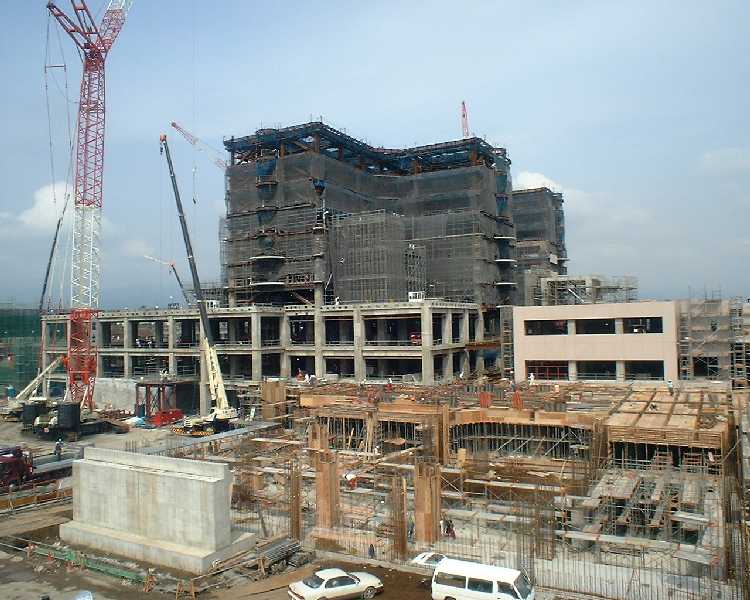

平成12年9月26日 |
地下躯体工事施工中です。免震装置は約1/4が据付られました |

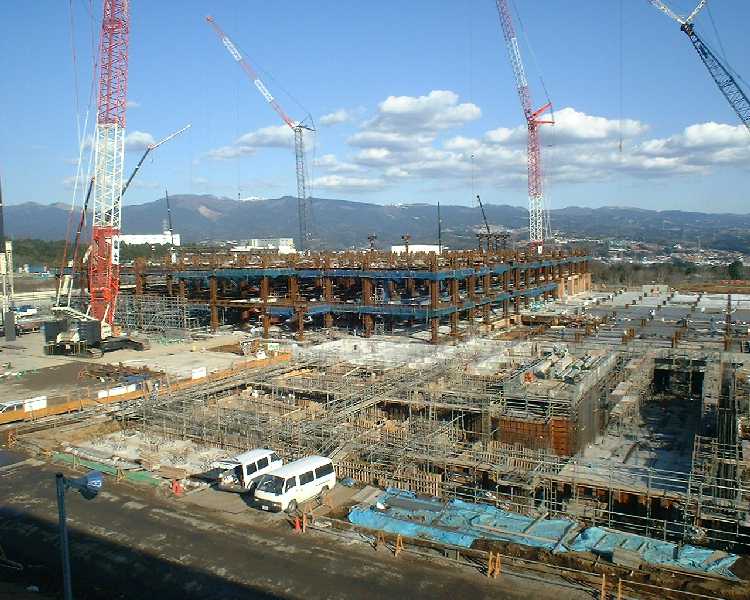

平成12年10月20日
 |
地下躯体工事施工中です。地表面に大分躯体が見えるようになりました。免震装置は約半分の据付が終っています |
平成12年11月27日 |
躯体工事施工中です。写真中央部分では、1階床の躯体工事を施工しています。免震装置は8割ほど据付け終わりました。 |
平成12年12月22日 |
3階床までの鉄骨が立ち上ってきました。コンクリート工事は1階床を施工しています。また、免震装置の据付はほぼ終了しました。 |
平成13年1月24日 |
3階床以上の鉄骨の立上げが始まりました。1階床のコンクリート工事は8割ほど終わりました。 |

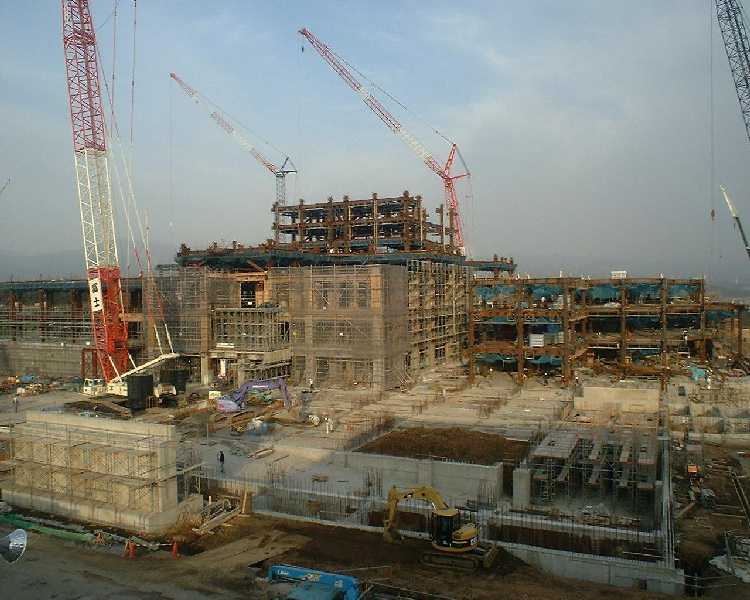

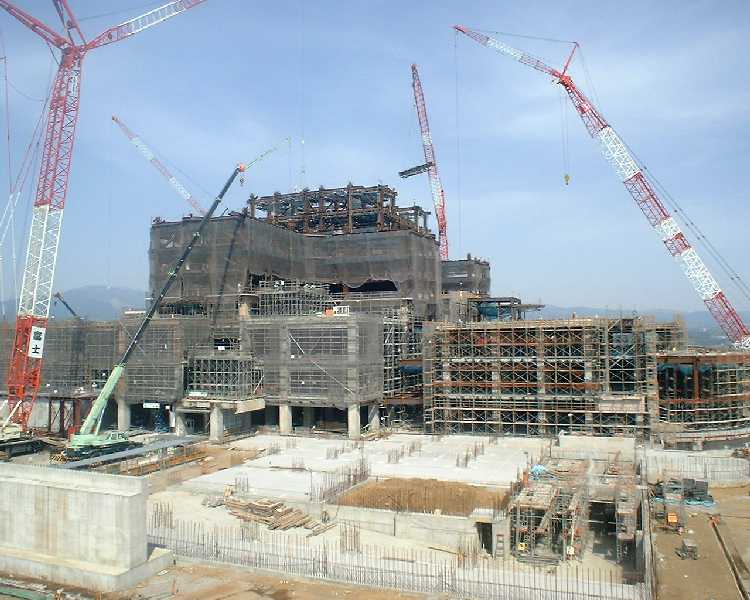

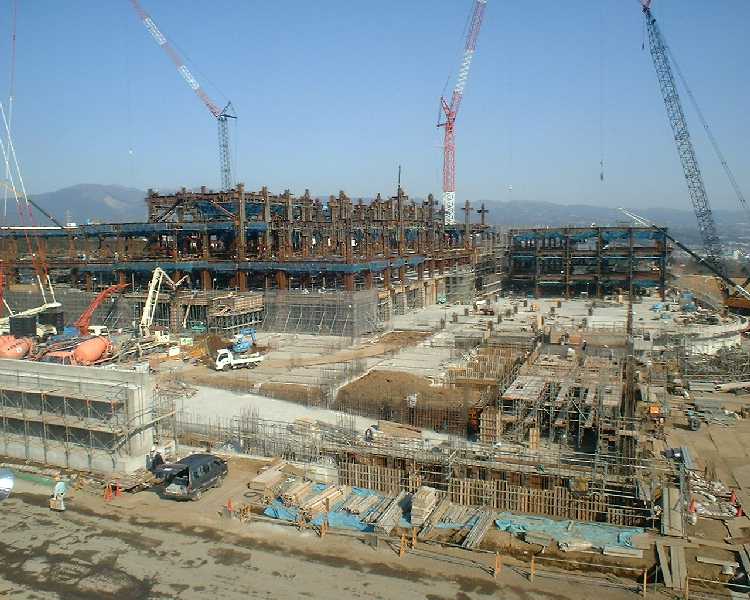

平成13年2月23日 |
5階床までの鉄骨が立ち上がってきました。コンクリート工事は2階床を施工中です。 |
平成13年3月23日
 |
8階床までの鉄骨が立ち上がってきました。コンクリート工事は4階床を施工中です。6月ごろには、最上部の鉄骨が立ち上がる予定です |
平成13年4月24日
 |
10階床の一部までの鉄骨が立ち上がってきました。また、一部、外装の工事も始まりました。 |
平成13年5月25日 |
11階床までの鉄骨が立ち上がりました。コンクリート工事は6階床を施工中です。下階から設備工事も始まっています |
平成13年6月25日 |
躯体の鉄骨は全て立ち上がり、6月21日に上棟式が行われました。コンクリート工事は8階床を施工中です。玄関前のロータリーも姿が見えてきました |
平成13年7月23日 |
コンクリート工事は11階床を施工中です。内部工事は低層部において、間仕切り壁や設備工事などを施工中です |

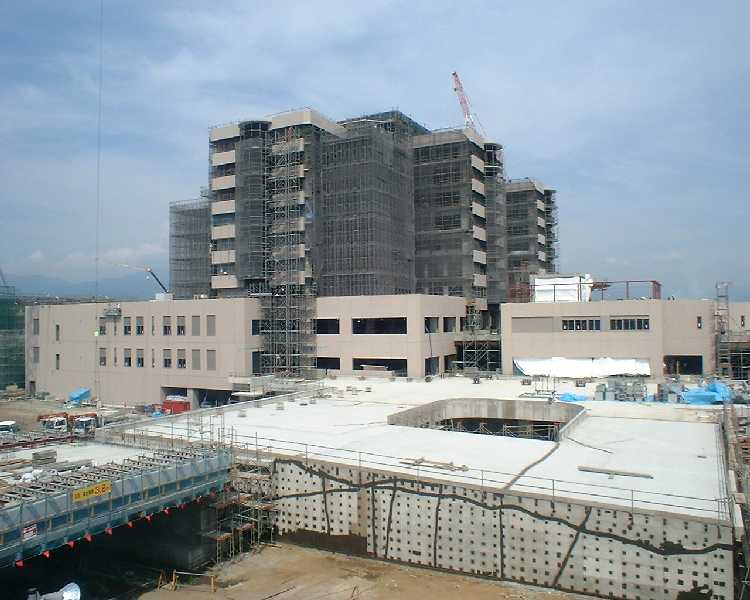

平成13年8月24日 |
平成13年8月24日躯体のコンクリート工事は12階を残すのみとなりました。内部工事は8階までにおいて間仕切り壁や工事などを施工中です。 |

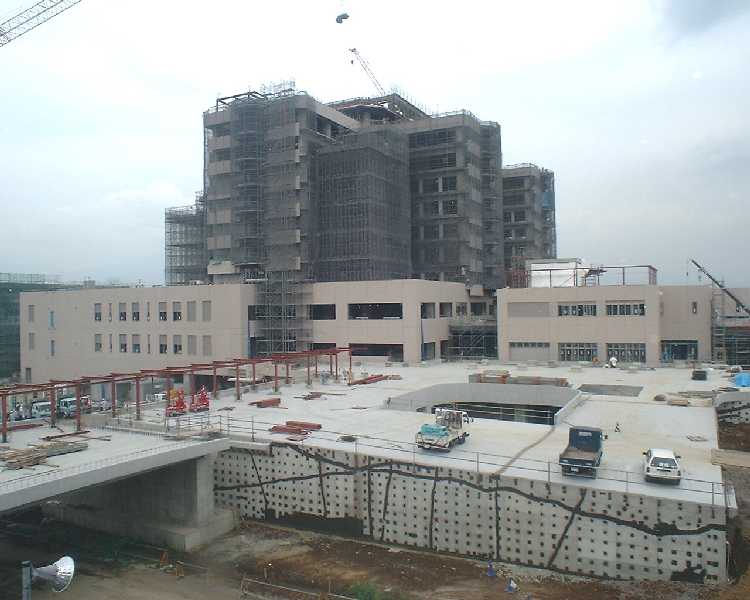

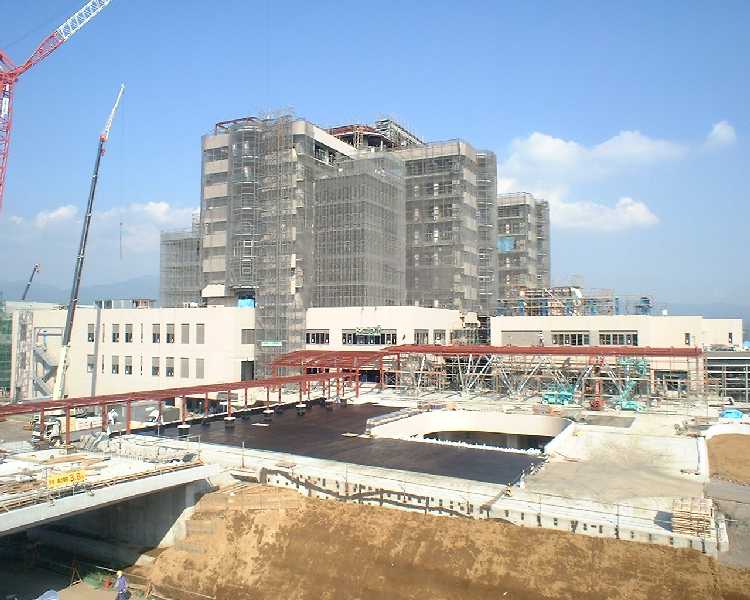

平成13年9月19日 |
躯対工事はほぼ完了し、外壁工事や建物内部の建築・設備工事などを施工中です。玄関前に大きな鉄骨の庇が取り付けられました |
平成13年10月22日 |
外壁タイル工事は上層部を施工中です。建物内部では、設備工事や間仕切壁・天井工事を施工中であり、一部では仕上工事も始めています |

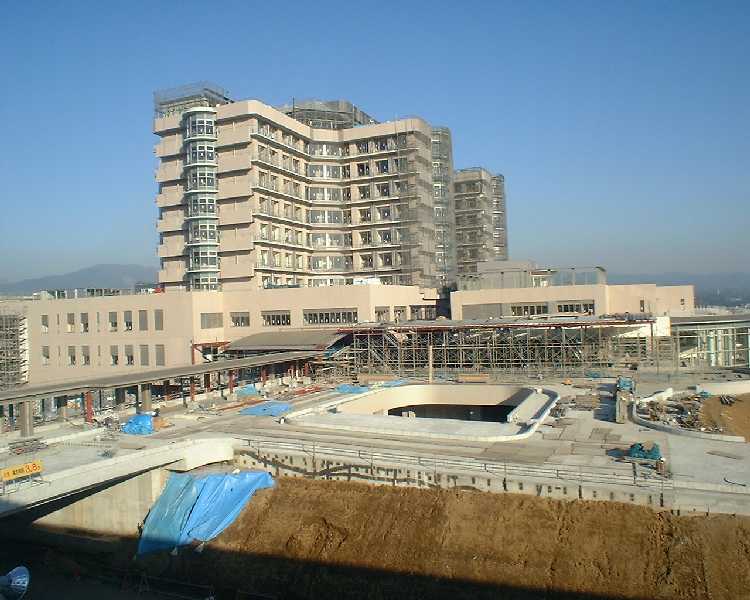

平成13年11月26日 |
外壁工事はほぼ完了し、現在内装工事及び設備工事を施工中です。ロータリーではタイル工事を施工しています。 |
平成13年12月21日 |
現在、内装工事及び設備工事を施工中です。一部の部屋では仕上も完了しています。また、南外壁面には、クリスマスイルミネーションを装飾しました |
平成14年1月22日 |
内装工事、設備工事もあとわずかとなりました。屋上庭園工事をこれから施工する予定です |

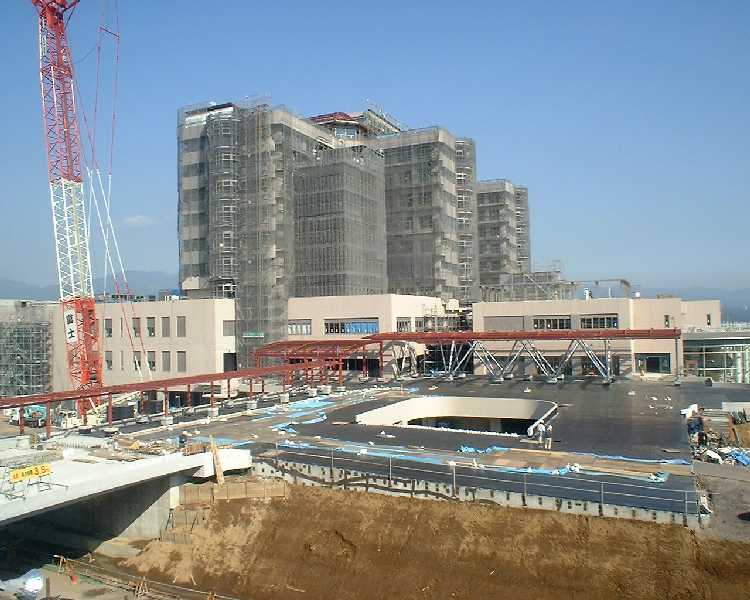

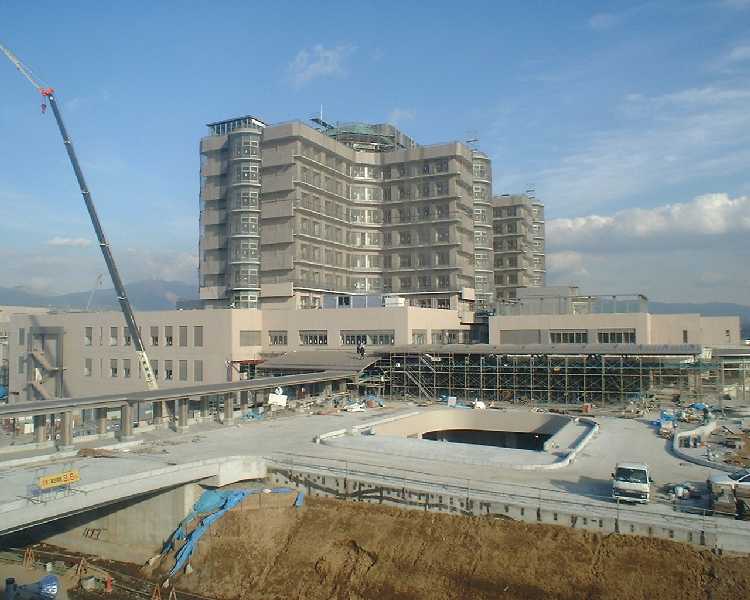

平成14年2月22日 |

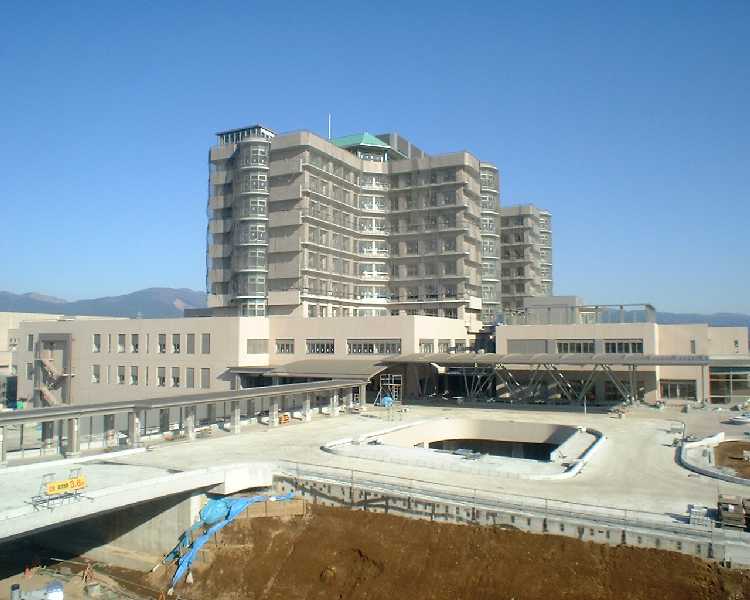

現在、1、2階の床仕上げ及びエントランス廻りを施工中です。屋上庭園や建物廻りの植栽はほぼ完成しました。 |
